Pichelsdorfer Straße: Weißenburger – Franzstraße, Update August 2025

Rückschau:

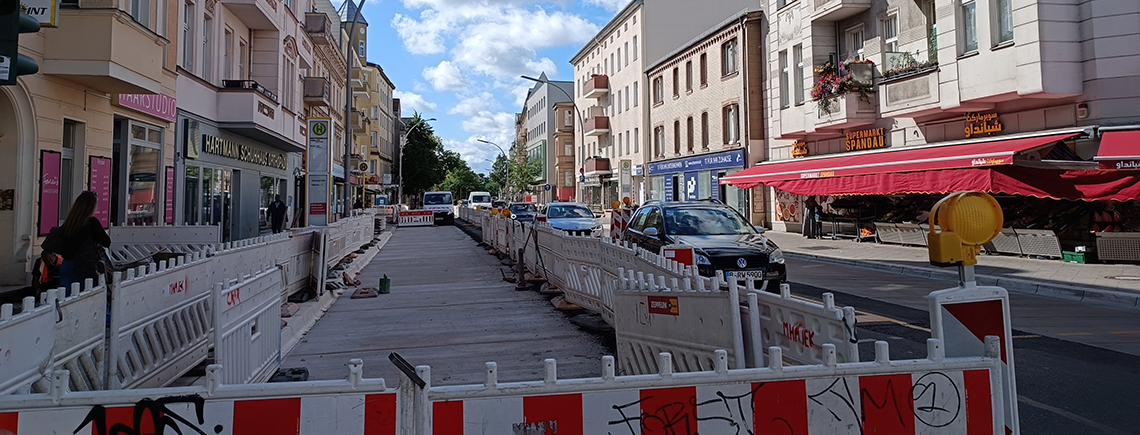

Im ersten Halbjahr des Jahres 2025 hat das Straßen- und Grünflächenamt (SGA) bzw. das Tiefbauunternehmen begonnen, zwischen der Weißenburger und der Franzstraße den Gehwegbereich zu erneuern. Weiterhin betraf die Baustelle größtenteils den Gehwegbereich, der Verkehr wurde seitlich vorbeigeführt. Dazu wurde die Baustelleneinrichtung auf die östliche Seite verlagert.

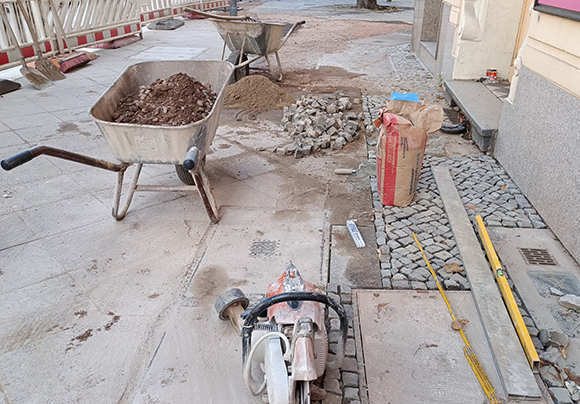

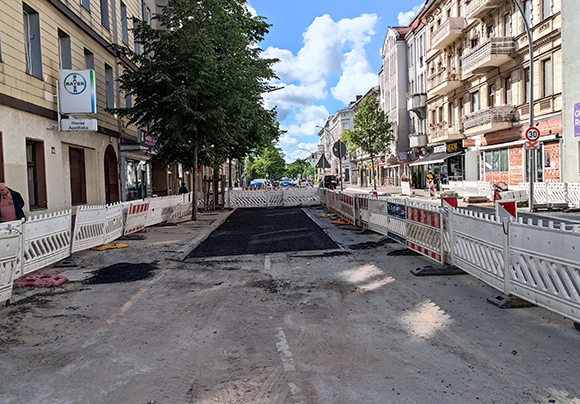

Zuerst wurden die Gasleitungen in den Monaten Mai bzw. Juni erneuert. Anschließend haben die Berliner Wasserbetriebe (BWB) Regenwasserabläufe und einen Schacht erneuert. Dann wurden die Hochborde gesetzt. Aktuell wird der neue Oberflächenbelag im Gehweg verlegt – in der Gehbahn und als Mosaikpflaster im Ober und Unterstreifen. Dann sind die Arbeiten im Gehwegbereich abgeschlossen.
Zuletzt wurde der Bushaltestellenbereich vor der Pichelsdorfer 90-92 neu in Beton gegossen.

Ausblick:
Anschließend sind noch folgende Baumaßnahmen durchzuführen – überwiegend in der Fahrbahn:

  • Es wurde festgestellt, dass einige der großen, runden Einstiegsschächte einsturzgefährdet sind. Die BWB müssen diese daher erneuern. Zwei dieser Schächte liegen in der Straßenmitte. Hier ist daher der Verkehr entsprechend umzuleiten, damit die bauliche Ertüchtigung erfolgen kann.
  • An der Franzstraße ist die Fußgängerquerung mit Gehwegvorstreckung neu anzulegen. Der mittlere Abschnitt der Fahrbahn muss noch gefräst werden. Parallel werden die Arbeiten an den Schächten durchgeführt. Sobald diese abgeschlossen sind, wird die Fahrbahndecke erneuert. Für diese und die kommenden Arbeiten wird eine provisorische Lichtsignalanlage benötigt. Die Beantragung liegt der SenMVKU vor.
    Das SGA und die Firma Hajek arbeiten mit Nachdruck daran, die Arbeiten an diesem Abschnitt zeitnah im Rahmen ihrer Möglichkeiten abzuschließen.
  • Nachlaufend erfolgen noch Restarbeiten im westlichen Gehwegbereich an der Gehwegvorstreckung gegenüber der Franzstraße.

Die Arbeiten sollen bis Mitte Oktober 2025 abgeschlossen werden. Dann kann auch das Baustellencamp in der Franzstraße aufgelöst werden.

Bei Problemen und Rückfragen melden Sie sich bitte beim gsm@wilhelmstadt-bewegt.de.
erstellt am 27.08.2025

Zurück zur Übersicht

Weitere

  • Pichelsdorfer Straße: Erneuerung Trinkwasserleitung BWB, Adamstraße – Heerstraße, Update August 2025

    Rückschau: Im Frühling startete die Erneuerung der Trinkwasserleitung im westlichen Gehwegbereich zwischen Jordanstraße und Grimnitzstraße durch die Berliner Wasserbetriebe. Wie bisher erfolgt dies im Press-Ziehverfahren. Inzwischen wurde die Keimfreiheit der neuen Leitung bestätigt, so dass jetzt die Schächte [...]

    Weiter lesen
  • Götelstraße – Update August 2025

    Seit Dezember 2024 sind die Arbeiten an beiden Fahrbahnen abgeschlossen und die Fahrbahnen freigegeben. Aber einige Arbeiten mussten in das Jahr 2025 verschoben und konnten leider im ersten Halbjahr 2025 nur teilweise fortgeführt werden: Ursache für Verzögerungen: Als [...]

    Weiter lesen
  • Pichelsdorfer Straße: Adamstraße – Weverstraße, Update August 2025

    Da sich die Fertigstellung der Baustelle zwischen Adamstraße und Weißenburger Straße unplanmäßig verschoben hat, können die Baumaßnahmen südlich der Adamstraße nicht begonnen werden. Es wird angestrebt, die Arbeiten in 2025 zu beginnen und so weit wie möglich voran [...]

    Weiter lesen
